CGM超早强高强无收缩灌浆料
产品特点
1、 早强、早期强度快,两个小时即可达到20MPa。
2、微膨胀性 保障设备与基础之间紧密接触, 二次灌浆后无收缩。
3、自流性高 可填部空隙,满足设备二次灌浆的要求。
4、耐久性强 经上百万次疲劳试验50次冻融循环实验强度无明显变化。在机油中浸泡30天后强度明显提高。
5、可冬季施工 允许在-10℃气温下进行室外施工
产品用途
1、用于设备基础二次灌浆。 2、用于地脚螺栓锚固及钢筋栽埋。
3、用于混凝土结构加固和修补。 4、用于梁柱截面增大加固工程。
注:1、抗压强度按:《GB177-85水泥胶砂强度试验方法》;
膨胀率按:《GB119-88混凝土外加剂应用技术规范
2、参考用量计算以(2.28-2.4)吨/m3的依据,计算实际使用量。

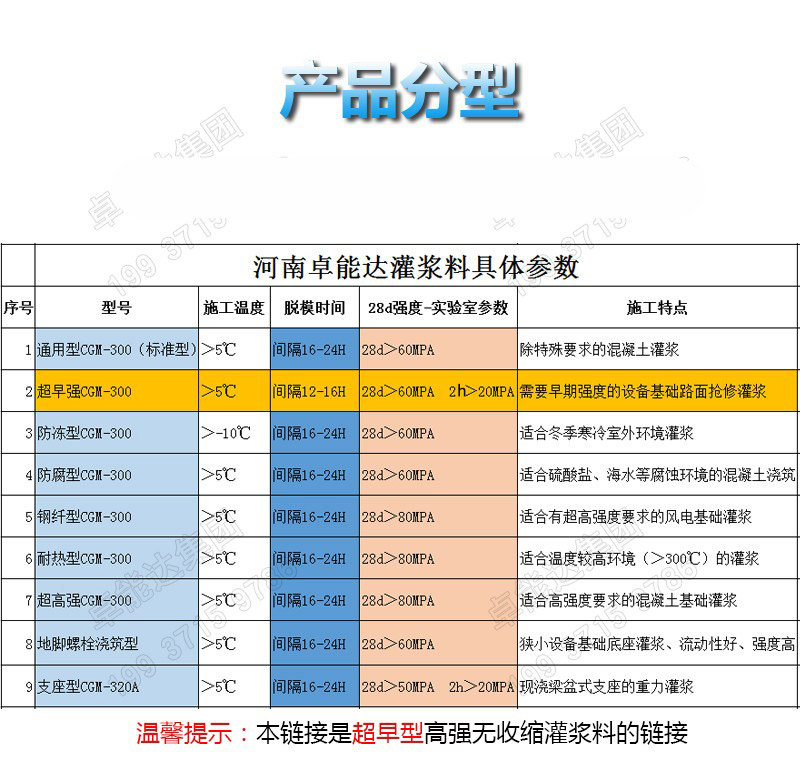

产品选择依据
产品型号 灌浆厚度δ | 通用加固型 | 豆石加固型 | 超流态加固型 | 抢工加固型 |
30mm≤δ | 可选用 | 不选用 | 优先选用 | 可选用 |
30mm<δ<150mm | 优先选用 | 可选用 | 可选用 | 可选用 |
δ≥150mm | 可选用 | 优先选用 | 可选用 | 可选用 |
施工前的准备
1、机器搅拌:混凝土搅拌机或砂浆搅拌机。
2、人工搅拌:搅拌槽及铁铲若干。
3、水桶若干。
4、台秤若干。
5、拌槽。
6、高位漏斗、灌浆管及管接头。
7、灌浆助推器。
8、模板(钢模、木模)。
9、草袋、岩棉被等。
10、棉纱、胶带。
灌浆施工
1步:
基础处1、基础表面应进行凿毛处理,或采用专用加固界面剂J-302混凝土再浇剂做界面处理。
2、清洁基础表面,不得有碎石、浮浆、浮灰、油污和脱模剂等杂物。
3、灌浆前24h,基础表面应充分湿润,灌浆前1h,清除积水。
2步:支模
1、按灌浆施工图支设模板。模板与基础、模板与模板间的接缝处用水泥浆( 推荐901快速堵漏剂)、胶带等封缝,达到整体模板不漏水的程度。
2、模板与设备底座四周的水平距离应控制在100mm左右,以利于灌浆施工。
3、模板顶部标高应高出设备底座上表面50mm。
4、灌浆中如出现跑浆现象,应及时处理。
第三步:灌浆料配制
1、一般通用加固型按11.5-12.5%的标准加水搅拌,豆石加固型按9.5-10.5%的标准加水搅拌。
2、推荐采用机械搅拌方式,搅拌时间一般为1-2min(严禁用手电钻式搅拌器)。采用人工搅拌时,应先加入2/3的用水量拌和2min,其后加入剩余水量搅拌至均匀。
3、每次搅拌量应视使用量多少而定,以保障40min以内将料用完。
4、现场使用时,严禁在灌浆料中掺入任何外加剂、外掺料。
第四步:灌浆施工方法
1、较长设备或轨道基础,应采用分段施工。
2、几种常用灌浆方式图示:
3、二次灌浆时,应符合下列要求。
① 二次灌浆时,应从一侧或相邻的两侧多点进行灌浆,直至从另一侧溢出为止,以利于灌浆过程中的排气。不得从四侧同时进行灌浆。
② 灌浆开始后,必须连续进行,不能间断。并尽可能缩短灌浆时间。
③ 在灌浆过程中严禁振捣。必要时可用灌浆助推器沿灌浆层底部推动灌浆料,严禁从灌浆层中、上部推动,以保障灌浆层的匀质性。
④、设备基础灌浆完毕后,应在灌浆后3-6h沿设备边缘向外切45度斜角以防止自由端产生裂缝 ,如无法进行切边处理,应在灌浆后3-6h后用抹刀将灌浆层表面压光。
⑤、当灌浆层厚度超过150mm时,应采用豆石加固型高强无收缩灌浆料。
⑥、当设备基础灌浆量较大时,豆石加固型灌浆料的搅拌应采用机械搅拌方式,以保障灌浆施工。
第五步:养护
1、灌浆完毕后30min内应立即加盖湿草帘或岩棉被,并保持湿润。
2、冬季施工时,养护措施还应符合现行<<钢筋混凝土工程施工及验收规范>>(GB50204)的有关规定。
3、灌浆料达到拆膜时间后,可进行设备安装,具体时间参见“拆膜和养护时间及环境温度的关系表”。
日气温【℃】 | 拆模时间【h】 | 养护时间【d】 |
-10----0 | 96 | 24 |
0----5 | 72 | 10 |
5----15 | 48 | 7 |
≥15 | 24 | 7 |
4、在设备基础灌浆完毕后,如有要剔除部分,可在灌浆完毕后3-6h后,即灌浆层硬化前用抹刀或铁锨工具轻轻铲除。
5、不得将正在运转的机器的震动传给设备基础,在二次灌浆后应停机24-36h,以免损坏未结硬的灌浆层
